Контроль качества в строительстве. Контроль качества строительно-монтажных работ и соблюдения нормативных документов

Строительный контроль проводится в процессе строительства в целях проверки соответствия выполняемых работ проектной документации, требованиям технических регламентов, результатам инженерных изысканий, требованиям градостроительного плана земельного участка.

Внешний контроль осуществляется службами технического надзора заказчика, проектными организациями (авторский надзор), а внутренний – линейным персоналом и работниками соответствующих служб генподрядной и субподрядных организаций.

При строительстве зданий и сооружений предусматривается три вида строительного контроля:

    входной контроль, в ходе которого оценивается качество проектной документации, всех материалов, полуфабрикатов, изделий и конструкций, принимаемых на строительную площадку, машин, механизмов, оборудования, приспособлений и инструмента, используемого в процессе строительства;

    операционный контроль осуществляется в процессе выполнения строительно-монтажных и специальных работ, и он устанавливает соответствие промежуточной строительной продукции проектным решениям и нормативным требованиям к ней;

    приемочный контроль устанавливает соответствие конечной продукции ее потребительским качествам, заложенным в проекте и в нормативных требованиях к ней.

Поставка на объект материалов и изделий сопровождается документами о качестве (сертификат завода-изготовителя), предусмотренными соответствующими стандартами, а также сертификатом соответствия любой российской сертификационной системы на продукцию. Продукция не должна иметь повреждений в процессе транспортирования, хранения и установки в проектное положение. Для отделочных материалов при входном контроле следует вести проверку их соответствия санитарно-гигиеническим показателям.

Основными документами по учету хода строительства, условий, сроков и качества выполняемых работ являются: общий журнал работ, исполнительные календарные графики, журнал геодезического контроля, журналы работ на особо сложные и особо ответственные виды работ (например, по бетонированию несущих конструкций зданий, монтажу металлических конструкций, по сварочным работам и др.). По результатам фиксации хода строительства в общем журнале работ могут вноситься изменения в календарный план строительства объекта. Общий журнал работ составляется по форме, представленной в РД 11-05-2007.

Входной и операционный контроль осуществляется соответствующими службами генподрядчика (субподрядчика) или специалистами привлеченных испытательных лабораторий, аккредитованных в установленном порядке по ГОСТ Р ИСО/МЭК 17025. Приемочный контроль должен осуществляться только независимыми специализированными аккредитованными испытательными лабораториями. Протоколы испытаний входят в комплект исполнительной документации и должны храниться в установленном порядке.

Для работ, результаты которых будут скрыты другими работами, и по ответственным конструкциям составляются акты соответственно освидетельствования скрытых работ и освидетельствования и испытаний ответственных конструкций.

При выявлении дефектов скрытых работ, после их устранения намечается повторное освидетельствование, по результатам которого составляется соответствующий акт.

Замечания о недостатках выполнения работ при строительстве объекта должны быть оформлены в письменной форме. Об устранении указанных недостатков составляется акт, который подписывается лицом, предъявившим замечания об указанных недостатках, и лицом, осуществляющим строительство.

Качество строительной продукции один из основных факторов, влияющих на экономичность и рентабельность законченного строи­тельством объекта, обеспечивающий его надежность и долговечность.

В обобщенном виде качество объекта определяется качеством проекта, строительных материалов и изделий, а также качеством производства строительно-монтажных работ.

Производственный контроль качества строительства выполняется исполнителем работ и включает в себя:

    входной контроль проектной документации, предоставленной застройщиком (заказчиком);

    приемку вынесенной в натуру геодезической разбивочной основы;

    входной контроль применяемых материалов, изделий;

    операционный контроль в процессе выполнения и по завершении операций;

    оценку соответствия выполненных работ, результаты которых становятся недоступными для контроля после начала выполнения последующих работ.

входной контроль проектной документации, предоставленной застройщиком (заказчиком)

При входном контроле проектной документации следует проанализировать всю представленную документацию, включая ПОС и рабочую документацию, проверив при этом:

    ее комплектность;

    соответствие проектных осевых размеров и геодезической основы;

    наличие согласований и утверждений;

    наличие ссылок на материалы и изделия;

    соответствие границ стройплощадки на стройгенплане установленным сервитутам;

    наличие перечня работ и конструкций, показатели качества которых влияют на безопасность объекта и подлежат оценке соответствия в процессе строительства;

    наличие предельных значений контролируемых по указанному перечню параметров, допускаемых уровней несоответствия по каждому из них;

    наличие указаний о методах контроля и измерений, в том числе в виде ссылок на соответствующие нормативные документы.

При обнаружении недостатков соответствующая документация возвращается на доработку.

Приемка вынесенной в натуру геодезической разбивочной основы

Исполнитель работ выполняет приемку предоставляемой ему застройщиком (заказчиком) геодезической разбивочной основы , проверяет ее соответствие установленным требованиям к точности, надежность закрепления знаков на местности; с этой целью он может привлечь независимых экспертов. Приемку геодезической разбивочной основы у застройщика (заказчика) следует оформлять соответствующим актом.

Входной контроль применяемых материалов, изделий

Входным контролем проверяют соответствие показателей качества покупаемых (получаемых) материалов, изделий и оборудования требованиям стандартов, технических условий или технических свидетельств на них, указанных в проектной документации и (или) договоре подряда.

При этом проверяется наличие и содержание сопроводительных документов поставщика (производителя), подтверждающих качество указанных материалов, изделий и оборудования.

При необходимости могут выполняться контрольные измерения и испытания указанных выше показателей. Методы и средства этих измерений и испытаний должны соответствовать требованиям стандартов, технических условий и (или) технических свидетельств на материалы, изделия и оборудование.

Результаты входного контроля должны быть документированы.

В случае выполнения контроля и испытаний привлеченными аккредитованными лабораториями следует проверить соответствие применяемых ими методов контроля и испытаний установленным стандартами и (или) техническими условиями на контролируемую продукцию.

Материалы, изделия, оборудование, несоответствие которых установленным требованиям выявлено входным контролем, следует отделить от пригодных и промаркировать. Работы с применением этих материалов, изделий и оборудования следует приостановить. Застройщик (заказчик) должен быть извещен о приостановке работ и ее причинах.

В соответствии с законодательством может быть принято одно из трех решений:

    поставщик выполняет замену несоответствующих материалов, изделий, оборудования соответствующими;

    несоответствующие изделия дорабатываются;

    несоответствующие материалы, изделия могут быть применены после обязательного согласования с застройщиком (заказчиком), проектировщиком и органом государственного контроля (надзора) по его компетенции.

Операционный контроль в процессе выполнения и по завершении операций

Операционным контролем исполнитель работ проверяет:

    соответствие последовательности и состава выполняемых технологических операций технологической и нормативной документации, распространяющейся на данные технологические операции;

    соблюдение технологических режимов, установленных технологическими картами и регламентами;

    соответствие показателей качества выполнения операций и их результатов требованиям проектной и технологической документации, а также распространяющейся на данные технологические операции нормативной документации.

Места выполнения контрольных операций, их частота, исполнители, методы и средства измерений, формы записи результатов, порядок принятия решений при выявлении несоответствий установленным требованиям должны соответствовать требованиям проектной, технологической и нормативной документации.

Результаты операционного контроля должны быть документированы.

Оценка соответствия выполненных работ, результаты которых становятся недоступными для контроля после начала выполнения последующих работ

В процессе строительства должна выполняться оценка скрытых работ , а также выполненных строительных конструкций и участков инженерных сетей , устранение дефектов которых, выявленных контролем, невозможно без разборки или повреждения последующих конструкций и участков инженерных сетей. В указанных контрольных процедурах могут участвовать представители соответствующих органов государственного надзора, авторского надзора, а также, при необходимости, независимые эксперты.

Скрытые работы  работы, которые после выполнения других по­следующих работ становятся недоступными для визуальной оценки (подготовка оснований под фундаменты, гидроизоляция стен, арматура монолитных конструкций, закладные детали и т. д.). Скрытые работы оформляются актами за подписью производителя работ и представи­теля технадзора. Для оформления актов на сложные и ответственные работы создаются специальные комиссии. Застройщик (заказчик) может потребовать повторного освидетельствования после устранения выявленных дефектов.

Допуски (разрешаемые)  возможные отклонения в размерах дета­лей, конструкций, помещений и т. д. Они приведены в СНиПах и тех­нических условиях. Отступления от них  брак. Обязанность прораба и представителя технадзора следить за качеством строительно-монтаж­ных работ. Представитель технадзора имеет право заставить переде­лать некачественно выполненные работы.

Дефекты при производстве работ могут иметь разную причину. Из-за некачественно выполненной заделки стыков стеновых панелей создается непривлекательный вид фасада и нарушается температурно-влажностный режим в помещениях. Интенсивная коррозия заклад­ных деталей приводит здание в аварийное состояние, что влечет за со­бой выполнение сложных и трудоемких ремонтных работ.

Основными причинами низкого качества строительных работ мо­гут быть использование низкосортных и с просроченным сроком при­менения материалов, отступления в работе от проектной технологии (невыполнение всех слоев штукатурного намета, отсутствие гидроизо­ляции, необходимой по проекту и т.д.), применение устаревших ма­шин и несовершенного инструмента, отсутствие должного контроля со стороны ИТР и др.

Иногда дефекты возникают из-за неправильно выполненной раз­бивки зданий и сооружений в осях и по высоте, неудовлетворительно­го уплотнения грунта в насыпях и выемках, неправильной установки арматуры (в том числе с заниженным сечением) при выполнении железобетонных работ, неправильного и некачественного ведения сва­рочных работ и т. д.

К процедуре оценки соответствия отдельных конструкций, ярусов конструкций (этажей) исполнитель работ должен представить акты освидетельствования всех скрытых работ, входящих в состав этих конструкций, геодезические исполнительные схемы, а также протоколы испытаний конструкций в случаях, предусмотренных проектной документацией и (или) договором строительного подряда. Застройщик (заказчик) может выполнить контроль достоверности представленных исполнителем работ исполнительных геодезических схем. С этой целью исполнитель работ должен сохранить до момента завершения приемки закрепленные в натуре разбивочные оси и монтажные ориентиры.

Результаты приемки отдельных конструкций должны оформляться актами промежуточной приемки конструкций.

испытания

Испытания участков инженерных сетей и смонтированного инженерного оборудования выполняются согласно требованиям соответствующих нормативных документов и оформляются актами установленной ими формы.

При обнаружении в результате поэтапной приемки дефектов работ, конструкций, участков инженерных сетей соответствующие акты должны оформляться только после устранения выявленных дефектов.

В случаях когда последующие работы должны начинаться после перерыва более чем в 6 месяцев с момента завершения поэтапной приемки, перед возобновлением работ эти процедуры следует выполнить повторно с оформлением соответствующих актов.

Методы осуществления контроля

Контроль качества работ выполняют визуальным осмотром, натур­ным измерением линейных размеров, испытанием конструкций разру­шающими и неразрушающими методами контроля.

Механический или разрушающий метод контроля применяют для определения технического состояния конструкций.

Физический или неразрушающий метод используют для определе­ния основных характеристик физико-механических свойств материалов конструкций. Метод базируется на импульсном и радиационном спо­собах.

Импульсный акустический способ заключается в измерении скоро­сти распространения упругих волн в исследуемом материале и рассеи­вании энергии этих волн.

Импульсный вибрационный способ базируется на замере затухания собственных колебаний с учетом конструктивных форм исследуемого элемента.

Радиационный способ основан на определении изменения интен­сивности потоков у-лучей при просвечивании материала. По показани­ям счетчиков, определяющих количество испускаемых, поглощенных и прошедших через исследуемый объект изотопов у-лучей определяют качество и свойства материалов.

Согласно действующему законодательству, контроль строительства регламентирует Градостроительный кодекс РФ. Проводиться он должен в течение всего времени проведения стройки - от закладки нулевого уровня до ввода объекта в эксплуатацию. Необходимость его проведения объясняется гарантиями безопасности возведенного здания или сооружения.

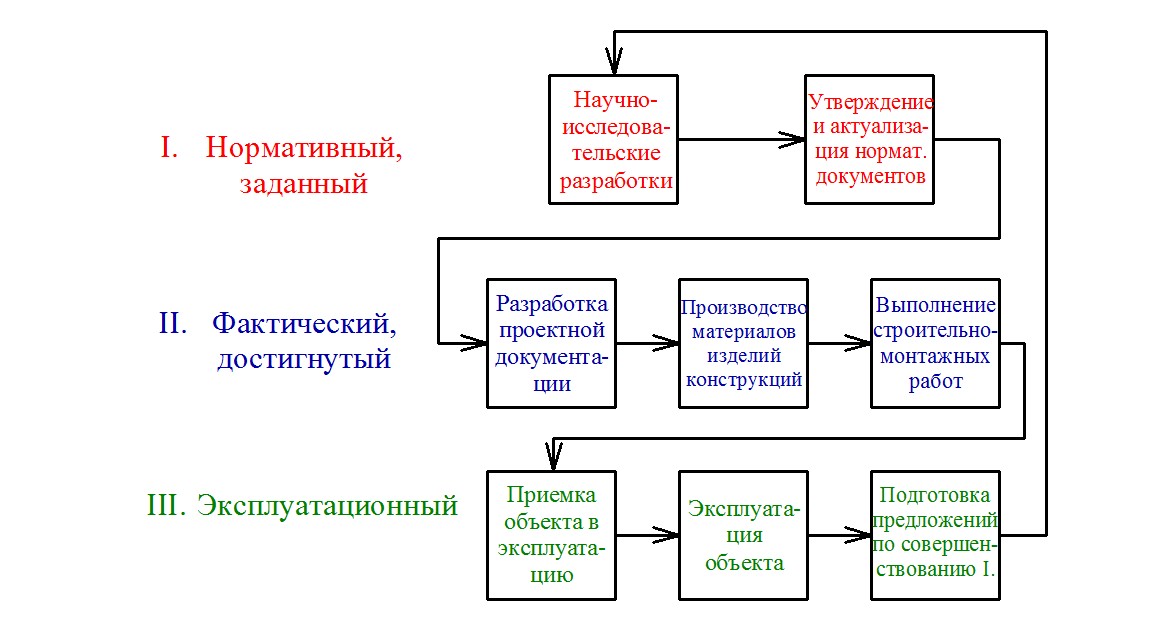

Это можно назвать организационной формой достижения качества, под которой подразумевают соответствие возводимого объекта определенным требованиям и способы их достижения. Характеристики сооружения задаются проектными решениями и нормативно-технической документацией.

Регулярные проверки позволяют получать информацию в реальном времени о текущих значениях, чтобы в конечно итоге обеспечить соответствие здания всем требованиям и нормативам, указанным в проектной документации.

Состав и выбор вида строительного контроля

В процессе контроля выстраивается многоступенчатый порядок проверки. Состав должен определяться теми работами, которые, как предполагается в техдокументации, будут выполнять на стройке. При этом следят за тем, чтобы все уровни контроля согласовывались между собой. С самого начала строительных или ремонтных работ, чтобы избежать ошибок и некачественного исполнения, заказчику потребуется постоянный контроль.

Выбор определенного вида (или видов) надзора будет зависеть от сложности проводимых работ, сложности техпроцессов, квалификационного уровня персонала и прочего. Окончательный выбор конкретного вида (или нескольких видов) контроля определяется: масштабом строящегося объекта, количественным составом и уровнем сложности работ.

Виды строительного контроля

Основными видами строительного контроля являются:

  • входной;
  • выборочный;
  • пооперационный;
  • промежуточный;
  • инспекционный;
  • приемочный.

Входной контроль

Входной контроль, который направлен на исполнение требований специальной документации, СНиПов, ГОСТов, ТУ и пр. Может быть выборочным или сплошным.

При сплошном контроле проверяются практически все стройматериалы, инструменты, строительные конструкции, его выбирают при строительстве ответственного и опасного объекта. Кроме того сплошной надзор должен проводится в тех случаях, когда поставщик не может предоставить данные о качестве стройматериалов, поступающих к месту строительства, когда невозможно применить другие методы контроля.

Выборочный контроль подразумевает проверку строго определенной части стройматериалов с распространением данных этого контроля на всю продукцию, поставленную в одной партии (проверяется состав цементного раствора, качество стеновых блоков, бетона, лакокрасочных и отделочных материалов).

В случае выявления некачественного товара, продавцу предъявляют претензию для замены поставленной партии, либо для, возмещения убытков, понесённых подрядчиками из-за поставки недоброкачественного товара.

Пооперационный и промежуточный контроль

Пооперационный контроль можно назвать разновидностью оперативного контроля, призванного своевременно выявлять ошибки в строительном процессе и причины, повлиявшие на их появление. Осуществляется младшим руководящим персоналом, на который соответствующими документами возлагается вся полнота ответственности за качество проводимых работ.

Промежуточный контроль необходим при поэтапном строительстве, когда проверяются определенные виды работ или элементы здания после их завершения. Только после приемки очередного этапа строительного процесса, представители заказчика дают разрешение на проведение следующего. Например, промежуточной проверке подвергают изготовление арматурных каркасов, фундаментные работы, гидроизоляцию и т.д. Для этого проводят контрольный обмер или специальные испытания.

При этом создается техническая комиссия, в которую должны включаться, помимо представителей подрядчика, представители заказчика и сотрудники проектной фирмы, по проекту которой ведутся работы. Представители проектных компаний, призванные осуществлять авторский надзор, обладают правом остановить строительно-монтажные работы на любом этапе, если выявлены нарушения технологии строительства, использование недоброкачественных стройматериалов, расхождения с проектом.

Система нормативной документации в строительстве, ее функции и виды подробно описаны . Для чего нужна экспертиза проектной документации строительства, как она проводится и в каких случаях, читайте .

Они могут запретить использовать в строительстве инструмент или комплектующие, не отвечающие требованиям СниПа, проектным чертежам и прочей техдокументации.

Инспекционный и приёмочный контроль

Инспекционный контроль заключается в периодическом надзоре за возведением здания. Осуществляется, как правило, представителями сторонних фирм: с обязательным присутствием представителей подрядной компании и представителей заказчика.

Может проводиться Государственным архитектурно-строительным надзором (ГАСН), его инспекции присутствуют во всех регионах РФ. Кроме того, нужно быть готовым к проверкам строящегося объекта Госгортехнадзором, который обязан осуществлять технический контроль в строительстве, органами пожарного и санитарного надзора.

Приёмочный контроль готового объекта для допуска его к эксплуатации проводят дважды: рабочая и приёмочная комиссии.

Требования, предъявляемые строительным контролем

Все проводимые работы и их результаты в обязательном порядке должны соответствовать техрегламентам, утвержденному проекту, данным инженерных изысканий. Строительный контроль в строительстве заключается в:

  • осуществлении управления строительными процессами;
  • качественной проверке поставляемых стройматериалов, инструментов и комплектующих
  • осуществлении приёмо-сдаточных мероприятий;
  • ведении всей документации, сопровождающей строительные работы.

При долгосрочном строительстве в проект может вноситься большое количество доработок, вызванных финансовыми или техническими причинами. Согласно требованиям строительного надзора все вносимые изменения не должны негативно влиять на безопасность возводимого сооружения.

Весь инструмент, стройматериалы и стройматериалы, поставляемые на место проведения работ, должны отвечать требованиям СниПов и ГОСТов.

В отдельных случаях поставки материалов должны проводиться в особых условиях, с учетом температурных режимов, времени транспортировки и пр. Некоторые стройматериалы могут утратить необходимые свойства, при нарушении данных условий.

Подобные случаи должны выявляться до начала использования материалов, доставленных на объект с нарушениями правил транспортировки и хранения для исключения вероятности порчи стройматериалов или их пересортицы. Проверкой качества материалов должны заниматься прораб или мастер, кладовщики осуществляют только прием поступающих товаров на склад.

Контроль за технической дисциплиной и законностью стройки

Высокие требования предъявляются к соблюдению технической дисциплины, Под этим подразумевается допуск к работам только подготовленного персонала, использование определенного инструмента, соблюдение всех проектных нормативов. Отслеживается последовательность и соблюдение технологии строительства.

Особые требования предъявляются к законности стройки в целом. При этом проверяется соблюдение всех законодательных и технических норм, своевременно выявляются и пресекаются правонарушения, при обнаружении нарушений действующего законодательства к лицам, их допустившим, применяются меры административной и уголовной ответственности.

Приёмной комиссией проверяется соответствие качества работ, стройматериалов технологической дисциплине. Представитель генподрядчика обязан предъявить рабочей комиссии все технические документы: акты приемки промежуточных работ, результаты испытаний стройматериалов и др.

После каждого этапа приемки подводится «итог» с документированием обнаруженных в ходе проверки дефектов готового объекта или несоответствие его проекту. Только после устранения подрядчиком всех выявленных недочетов приемной комиссией подписывается акт на ввод сооружения в эксплуатацию.

Подводя итог в рассматриваемой теме, следует отметить, что при возведении особо опасного, технически сложного и уникального объекта со стороны государственных предприятий, имеющих право на контроль и надзор в строительстве, компании-подрядчику могут быть предъявлены дополнительные требования. Это может выражаться в составлении и ведении особых согласовательных документов, привлечении для контроля представителей таких структурных подразделений Правительства РФ, как, например, Министерство обороны.



Дополнительная информация по данной теме ЗДЕСЬ.

Качество строительной продукции – основной фактор, влияющий на стоимость строительства, экономичность и долговечность объектов. Недостаточное внимание к качеству приводит к удорожанию строительства, увеличению эксплуатационных расходов для поддержания требуемого технического состояния построенного объекта, ухудшению необходимых удобств и комфорта для проживающих, а в отдельных случаях – к авариям недоброкачественно построенных зданий и сооружений.

Контролем качества строительной продукции считается проверка соответствия показателей качества продукции установленным требованиям, которые зафиксированы в проекте, стандартах и технических условиях, договорах о поставке, паспортах на изделия и других документах. Задачи контроля состоят в предупреждении дефектов и брака в работе и обеспечении требуемого качества продукции.

Контроль качества строительно-монтажных работ и соблюдения нормативных документов

Контроль качества строительства и соблюдения обязательных требовании нормативных документов существовал в нашей стране всегда, но имел различные формы. В дореформенный период существенное влияние на систему контроля качества строительства оказывало явное превалирование спроса над предложением в этой отрасли. В условиях острого дефицита строительной продукции проблемы "освоения" капиталовложений и своевременного ввода объектов в эксплуатацию часто оттесняли на второй план проблемы качества строительства, особенно отделочных работ. На достаточно высоком уровне обычно решались лишь главные вопросы качества, связанные с надежностью и безопасностью строительства. В связи с переходом на рыночную систему строительные организации оказались в совершенно иных условиях, когда вместо проблем дефицита строительной продукции пришли проблемы поиска заказчика и выживания в конкурентной борьбе. Это повлияло на систему контроля качества строительной продукции, которая приняла формы, характерные для рыночных условий. Тем не менее определенная часть существовавшей системы оказалась пригодной и для новых условий, где она стала использоваться даже более эффективно. В частности, основная часть обязательных требований СНиП 12-01-2004 взамен СНиП 3.01.01-85, касающихся обеспечения качества строительно-монтажных работ, сохраняла СВОЮ силу.

Система контроля качества строительства и соблюдения строительных норм включала ранее и включая в настоящее время две формы:

  • систему внутреннего (производственного) контроля
  • систему внешнего контроля
Внутренний контроль выполняется персоналом самих организаций, производящих строительную продукцию (строительно-монтажных, проектно-изыскательских, предприятий стройиндустрии). Предприятия стройиндустрии составляют паспорта на свою продукцию (изделия, конструкции, материалы), в которых отмечается ее соответствие стандартам. Паспорт продукции является обязательным сопроводительным документом при поставке этой продукции.

В строительно-монтажных организациям внутренний контроль включает:

Вид контроля

По времени проведения

контроль поступающих материалов, изделий и конструкций, грунта, а также технической документации. Контроль осуществляется преимущественно регистрационным методом (по сертификатам, накладным, паспортам и т.п.), а при необходимости – измерительным методом

Операционный

контроль, выполняемый при производстве работ или непосредственно после их завершения. Осуществляется главным образом измерительным методом или техническим осмотром. Результаты операционного контроля фиксируются в общих или специальных журналах работ, журналах геотехнического контроля и других документах, предусмотренных действующей в данной организации системой управления качеством

Приемочный

контроль, осуществляемый после завершения отдельных видов работ. Хотя приемочный контроль проводится в ходе строительства, он во многих случаях подразумевает участие "внешних" лиц (заказчика или проектировщика), поэтому он должен считаться не столько внутренним, сколько внешним. По его результатам принимается документированное решение о пригодности объекта контроля у эксплуатации или выполнению последующих работ

По объему проверок

Сплошной

контроль, при котором проверяется все количество контролируемой продукции (все стыки, все сваи, все конструкции и т.п.)

Выборочный

контроль, при котором проверятся какая-то часть количества (выборка) контролируемой продукции. Объем выборки определяется строительными нормами и правилами, проектом и другими документами. Действующие нормативы предполагают случайное размещение точек контроля; выборка устанавливается по ГОСТ 18321-73 как для продукции, представляемой на контроль способом «россыпь»

По периодичности

Непрерывный

контроль, когда информация о контролируемом параметре технологического процесса поступает непрерывно

Периодический

контроль, когда информация о контролируемом параметре технологического процесса поступает через определенные промежутки времени

контроль, выполняемый в случайное время (эпизодически), главным образом при нецелесообразности применения сплошного, выборочного непрерывного или периодического контроля

По средствам проведения (методу)

Визуальный

по ГОСТ 16501-81

Измерительный

контроль, выполняемый с применением средств измерений, в том числе лабораторного оборудования

Регистрационный

контроль, выполняемый путем анализа данных, зафиксированных в документах (сертификатах, актах освидетельствования скрытых работ, общих или специальных журналах работ и т.п.). Применяется при недоступности объекта контроля (например, заделка анкера) или нецелесообразности выполнения других способов контроля

Технический осмотр – по ГОСТ 16501-81

При входном контроле доставляемых строительных конструкций и изделий провидится их внешний осмотр, наличие к содержание паспортов и других сопроводительных документов. При операционном контроле основными используемыми документами является СНиП ("Организация, приемка и производство работ", т.е. нормы с индексом СНиП З. ...), технологические карты и схемы операционного контроля. Главную роль в операционном контроле играют прорабы, мастера, начальники участков.

Для повышения эффективности контроля используются специальные службы - геодезическая, строительные лаборатории, технические инспекции и т.д., которые обычно подчинены техническому руководителю (главному инженеру). Главный инженер руководит системой контроля качества через упомянутые службы. Переход на рыночную систему в РФ существенно не изменил принципов внутреннего контроля качества строительства, но существенно повысил заинтересованность строительных организаций в обеспечении высокого качества работ. Это положительно отразилось как на архитектурных решениях зданий и планировочных комплексов, так и на качестве строительно-монтажных работ, особенно на стадии отделки зданий. Однако международная практика показывает, что такая организация контроля качества - пройденный этап, и имеются более совершенные ее формы. Таковыми являются системы качества, сущность которых состоит в объединении всех средств обеспечения качества продукции в единую эффективную систему, включающую:
  • систему ответственности и материальной заинтересованности всех исполнителей в высоком качестве продукции, регламентируемую специальным внутренним документом "Руководством по качеству”, имеющим статус стандарта предприятия
  • систему рабочих инструкций на конкретные трудовые процессы
  • оснащение высокотехнологичным оборудованием, машинами, механизмами
  • высокую квалификацию персонала

Имеется серия международных стандартов по системам качества (ИСО 9000). Госстрой России специальным письмом (СК-4224 от 2.12. 99) рекомендовал всем строительно-монтажным организациям (СМО) страны создавать у себя системы качества в соответствии с ИСО 9000. Для этого утверждена специальная целевая программа, предусматривающая организацию специальных курсов по обучению руководящих работников и специалистов СМО, издание соответствующей литературы, оказание прочей методической помощи.

Внешний контроль качества строительства проводится различными надзорами, не зависящими от самой организации, по отношению к которой он проводится. Традиционными формами внешнего контроля качества и соблюдения нормативных документов на стройке являются:
  • Технический надзор заказчика;
  • Контроль со стороны приемочных комиссий при сдаче объектов в эксплуатацию;
    • Государственный пожарный надзор (Госпожнадзор);
    • Государственный санитарно-эпидемиологический надзор (Госсанэпиднадзор);
    • Техническая инспекция труда ФНПР (профсоюзов);
    • Государственный горный и промышленный надзор за безопасным ведением работ (Госгортехнадзор РФ);
  • Государственный архитектурно-строительный надзор (ГАСИ);
В условиях рыночной экономики появились еще две формы контроля:
  • сертификация строительной продукции и услуг
  • лицензирование строительной, в том числе проектно-изыскательском деятельности

Технический надзор заказчика ведется постоянно в течение всего срока строительства. Он включает обязательное участие заказчика в освидетельствовании всех скрытых работ, в промежуточной приемке ответственных конструкций, в приемочных комиссиях. При отсутствии актов, подтверждающих такие освидетельствования, т.е. без одобрения заказчика, проведение, последующих работ запрещается.

Технический надзор контроль качества выполняемых, заказчиком, подрядчиком строительных, ремонтных, монтажных и пусконаладочных работ на конкретном объекте и соответствия их проектным решениям (МДС 12-9.2001).
Сотрудники технадзора заказчика имеют право приостанавливать строительство, не принимать к оплате работы, выполненные с нарушениями технологии и проектных решений.
Работники технадзора заказчика несут ответственность за плохое качество работ, несвоевременное оформление производственной документации, фиксируют в журналах работ свои замечания.
Без подписи заказчика «К производству работ» рабочие чертежи считаются недействительными.

Авторский надзор проектировщика ведется также в течение всего периода строительства. Он должен обеспечивать точное выполнение проекта и требований нормативных документов. В отличии от контроля заказчика и ГАСНа, носящих чисто административный характер, этот вид контроля проводится по специальному денежному договору между заказчиком и проектировщиком, т.е. авторский контроль является платной услугой. При заключении договора представитель авторского надзора приобретает большие права: с ним должны согласовываться любые изменения проекта, предлагаемые рационализаторами или научными учреждениями, его участие обязательно при промежуточной приемке конструкций, при освидетельствовании скрытых работ. На стройке ведется специальный журнал авторского надзора.

Представители авторского надзора обязаны своевременно решать все возникающие в процессе строительства вопросы по проектно-сметной документации, фиксировать в журнале авторского надзора все выявленные в процессе строительства отступления от нормативов, следить за своевременным выполнением замечаний, зафиксированных в журнале авторского надзора. Журнал авторского надзора передается заказчику в сроки, установленные планом-графиком.

Государственный архитектурно-строительный надзор (ГАСН), ранее называвшийся "контролем" (ГАСК) осуществляет общий контроль всех звеньев строительного комплекса (изыскания, проектирование, строительство) на всех этапах. Он проверяет правильность выполнения предпроектных работ и выдает разрешение на любое строительство, контролирует правильность его ведения - может проводить проверки любой стройки в любое время, требовать предъявления любого исполнительного документа, ГАСН имеет право останавливать строительство, штрафовать, возбуждать уголовные дела и т.д.

Сертификацией называется деятельность по установлению соответствия качества продукции требованиям стандартов или других нормативов. Существуют специальные организации, которые занимаются оценкой этого соответствия и выдают специальный документ - "сертификат соответствия" и право на использование ”знака соответствия". Например, в строительном комплексе

Существуют две формы сертификации:
  • добровольная
  • обязательная
Добровольная сертификация делается по инициативе изготовителя, который таким способом убеждает своих потребителей, что его продукция обладает высоким качеством.
Обязательная сертификация должна проводиться независимо от желания производителя для продукции, низкое качество которой опасно для здоровья людей или сохранения их имущества. Существует список таких товаров и услуг. В строительстве такой список в настоящее время невелик и насчитывает лишь четыре наименования:
  • комплекты конструкций заводского изготовления для одноквартирных домов
  • окна и балконные двери
  • герметизирующие материалы для уплотнения мест примыкания оконных блоков к стенам и т.д.
  • замки врезные и накладные
Все формы сертификации проводятся за счет заявителя (производителя или продавца), т.е. являются платными услугами.

Лицензирование - это установление компетентности организации и предоставление ей права заниматься соответствующей деятельностью (в данном случае - строительством, проектированием или изысканиями), т.е. выдача лицензии. Без лицензии организация не может предлагать свои услуги никаким заказчикам. Для получения лицензии организация или физическое лицо должны представить специальному органу документы, подтверждающие их компетентность, в том числе образцы своей продукции (фотографии, натурные образцы, проекты, отчеты по изысканиям и т.д.). Специальные комиссии рассматривают представленные документы, оценивают технический уровень работ соискателя лицензии, соблюдение нормативных документов и принимают решение о выдаче лицензии. Сначала лицензия дается на короткий срок (1 год), затем на более длительный (З...5лет), всякий раз по истечении срока лицензии процедура подтверждения компетентности повторяется полностью.

Контроль за качеством строительства заключается в проверке соответствия строительно-монтажных работ, а также строительных материалов и изделий, от которых зависит качество строительной продукции, требованиям проектов, СНиП, ГОСТов.

Основная задача контроля качества строительства — предупреждение, выявление, устранение причин, отклонений, которые могут привести в строительстве к браку. Брак, своевременно обнаруженный в процессе строительства, в большинстве случаев сравнительно легко поддается исправлению с наименьшими затратами. Брак, обнаруженный после окончания строительства, исправить значительно труднее.

Контроль за качеством строительно-монтажных работ осуществляют службы государственного, общественного и ведомственного контроля, заказчики, а также проектные организации — авторы проектов. В зависимости от органов, осуществляющих контрольные функции, различают в строительстве контроль внешний и внутренний. К внешнему контролю относят государственный и общественный контроль, а также контроль заказчика, к внутреннему — ведомственный контроль.

Внутренний контроль за качеством строительства имеет различные формы: входной, технологический (операционный), промежуточный, приемочный.

Заказчик вправе осуществлять контроль и надзор за ходом и качеством выполняемых работ, соблюдением сроков их выполнения (графика), качеством предоставленных подрядчиком материалов, а также правильностью использования подрядчиком материалов заказчика, не вмешиваясь при этом в оперативно-хозяйственную деятельность подрядчика. При строительстве объектов контроль осуществляется также работниками технического надзора, выделенными заказчиком (застройщиком), либо дирекцией строящегося предприятия.

Входной контроль применяется на складе при приемке строительных материалов и деталей. Его целью является проверка качества поступающих на стройку материалов, их соответствия требованиям ГОСТа, технических условий, рабочих чертежей. Этот вид контроля осуществляется, прежде всего, путем внешнего осмотра материалов, проверки их размеров, маркировки, комплектности. Более тщательная проверка поступающих строительных материалов и изделий проводится в строительных лабораториях, где при помощи лабораторного оборудования испытывают материалы и устанавливают марки кирпича, цемента, бетона, стали и др., влажность пиломатериалов и т.п.

Технологический (операционный) контроль является частью общего производственного процесса по строительству зданий, сооружений предприятий. Этот контроль проводится по мере завершения отдельных производственных операций. При этом выявляются дефекты и причины их возникновения, что дает возможность своевременно принять меры по их устранению. Госстроем разработаны "Рекомендации по осуществлению операционного контроля качества выполнения строительно-монтажных работ", где определены состав контрольных функций применительно к возводимому объекту, допустимые отклонения в размерах и требуемая точность измерений, способ и время проведения контроля.


Промежуточный контроль применяется при приемке полностью законченных отдельных видов работ или конструктивных элементов и в первую очередь так называемых скрытых работ, например, устройство фундаментов, гидроизоляции, сварных стыков и др.. Такие конструкции и виды работ проверяются до того, как они будут скрыты последующими работами. Обычно промежуточный контроль осуществляет комиссия, состоящая из персонала стройки. На некоторых стройках принята система промежуточного контроля между бригадами, при котором последующая бригада проверяет и принимает работу у предыдущих бригад. Правом промежуточного контроля пользуются заказчик и органы государственного строительного контроля. Они вправе приостановить строительство в случае, если будут обнаружены существенные отклонения от проекта или допущен брак, впредь до полного устранения дефектов. Заказчик при этом может приостановить и финансирование строительства.

В ряде организаций практикуется контроль по этапам (циклам) выполненных работ:

1) нулевой цикл; 2) коробка здания; 3) крыша и кровля; 4) отделочные работы и благоустройство.

Авторский надзор является одним из видов контроля качества строительства. Он проводится проектной организацией, разработавшей проект. Авторский надзор проектных организаций за строительством введен в целях улучшения качества, сокращения продолжительности и снижения стоимости строительства, а также повышения ответственности проектных и строительных организаций за качество возводимых объектов.

Проектные организации и их представители, осуществляющие авторский надзор, имеют право остановить отдельные строительно-монтажные работы, если нарушается технология строительства, применяются конструкции и материалы недоброкачественные, имеются отступления от проекта, что может привести к переделкам или связано с уменьшением прочности и устойчивости сооружения. Они имеют право запрещать применение в строительстве конструкции и строительных материалов, не соответствующих стандартам, проекту и другой технической документации

Качество выполнения отдельных видов строительно-монтажных работ при приемке их от исполнителей определяют по бальной системе: отлично, хорошо, удовлетворительно. Данный принцип оценки качества продукции использован в действующей "Инструкции по оценке качества строительно-монтажных работ". Согласно Инструкции оценке подлежат законченные и подготовленные к сдаче в эксплуатацию объекты, а также отдельные виды выполненных строительно-монтажных работ по конструктивным элементам и частям зданий и сооружений.

При этом качество строительно-монтажных работ оценивается путем сопоставления фактических параметров продукции с требованиями нормативно-технической документации — проектов, СНиП, стандартов, инструкций. Порядок приемки в эксплуатацию законченных строительством новых или реконструируемых объектов (предприятии, зданий, сооружений) установлен главным СНиП "Приемка в эксплуатацию законченных строительством объектов".

Приемка законченных строительством объектов производственного назначения выполняется в два этапа:

- предварительная приемка, осуществляемая рабочей комиссией;

- окончательная приемка, осуществляемая государственной приемочной комиссией.

Рабочая комиссия назначается застройщиком (заказчиком) по согласованию с генеральным подрядчиком.
